卡特彼勒(Caterpillar)的Paul Cook阐述了为什么后处理正成为长期电力策略中越来越重要的一部分。
从数据中心到制造设施,对可靠、可扩展电力的需求正以前所未有的速度增长。事实上,仅数据中心一项预计到2026年将消耗超过1000TWh的电力,这凸显了能源需求加速的步伐。
随着设施的扩建,增加发电容量往往会带来一系列新的排放和许可方面的考量。
对许多设施业主而言,挑战不再是“如何发更多的电?”
而是“如何在不超过排放限值的情况下实现增长?”
随着各组织规划增长、改造现有资产或为未来扩建做准备,后处理正成为长期电力策略中越来越重要的一部分。
在扩展现场发电容量之前的三个关键考量
1、电力容量往往不是限制因素——排放才是
设施很少因为柴油发电机组无法提供额外电力而达到扩建极限。更常见的情况是,在电力容量达到上限之前,累积排放量就已经达到了监管阈值。随着发电机组的增加,NOx排放会迅速上升,可能将项目置于更严格的许可类别中。
2、柴油发电机组继续发挥关键作用——但排放考量更为重要
尽管新技术不断涌现,柴油发电机组仍然是许多关键应用的首选解决方案,因为它们具有快速响应时间、经过验证的可靠性、强大的负载接受能力和燃料灵活性。
挑战不再是性能,而是在站点扩建时管理排放。
后处理系统旨在对燃烧后的废气进行处理,帮助设施满足日益严格的排放要求。
SCR(选择性催化还原):将NOx转化为氮气和水
DPF(柴油颗粒过滤器):去除颗粒物
DOC(柴油氧化催化剂):减少一氧化碳和碳氢化合物
3、后处理可以支持未来的容量扩展
后处理技术能够将NOx排放减少高达90-95%,帮助设施:安装更多发电机,在不引发新合规障碍的情况下支持扩建,保持未来增长的灵活性。

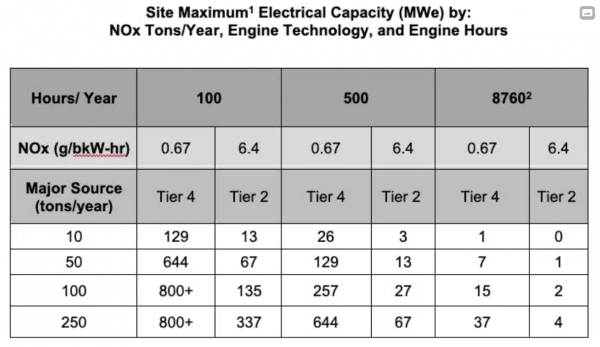

配备后处理的Tier 2柴油发电机组可以达到与Tier 4相当的排放性能。这可以在给定的排放阈值内显著增加可安装的发电容量。详见下表。
例如,在每年50吨NOx限值和每年100运行小时的条件下,Tier 4排放水平允许约644MW的装机容量,而无后处理的Tier 2发动机仅为67MW。因此,通过在Tier 2发电机组上增加后处理,可在相同排放约束下额外释放577MW容量。

基于95%发电机效率排放标准的MW电功率装机。基于实际值的许可可能略微增加装机MW。
NOx限制通常是许可要求的主要驱动因素,但连续运行发动机可能需要额外的有毒物质或颗粒物控制。
为什么早期后处理规划很重要?
许多项目认为后处理可以在安装后再处理。虽然在某些情况下这可能可行,但将其纳入规划过程早期通常能提供更大的灵活性,并有助于避免后续昂贵的重新设计。后处理考量可能影响:空间要求、排气路径、冷却和气流设计、声学和外壳设计、许可时间表和项目进度。
评估后处理解决方案的五个考量因素:
1、未来的排放要求:要按照法规可能的走向来设计,而不仅仅是依据今天的标准。
2、运行工况:运行小时数、负载特性和应用要求都会影响后处理性能和发电机组方案的选择。
3、场地布局和可用空间:后处理系统会影响设备占地面积、排气配置、冷却要求和声学设计。
4、可扩展性:解决方案应支持未来的扩建计划,而无需进行重大的重新设计或重新配置。
长期可靠性和可维护性:当排放控制技术能够支持正常运行时间、简化操作并在设备整个使用寿命期间保持可管理性时,它们将发挥最大的价值。
增长规划始于排放规划
柴油发电机组将继续在支持可靠电力方面发挥关键作用。正在改变的是将排放考量纳入长期容量规划的重要性。后处理可以帮助设施:应对不断变化的监管要求,保持未来扩建的灵活性,支持长期基础设施战略,减少项目延误和重新设计的风险。
展望未来
无论是规划新安装、扩建现有站点还是评估未来容量需求,了解后处理的作用正成为电力系统设计中越来越重要的一部分。通过将排放规划纳入更广泛的基础设施策略,设施业主可以更好地定位自己,在运营增长的同时满足性能目标和监管要求。
