近日,由中建八局承建的中电高密风光储一体化工程完成首台风机吊装,正式进入风机安装阶段。配套规划建设的 100MW/200MWh 独立共享储能电站已平稳运行,“大风车” 携手 “充电宝”,助力区域能源结构绿色升级。
项目位于潍坊市高密市,涵盖夏庄镇集中式风电二期项目、100MW 光伏高效农业复合项目、100MW/200MWh 集中式共享储能三大板块,是八局首个集 “风、光、储” 于一体的新能源工程项目。以风电搭配储能,共用升压站与送出通道,降低接入成本,实现绿电高效消纳,提升并网的友好性。

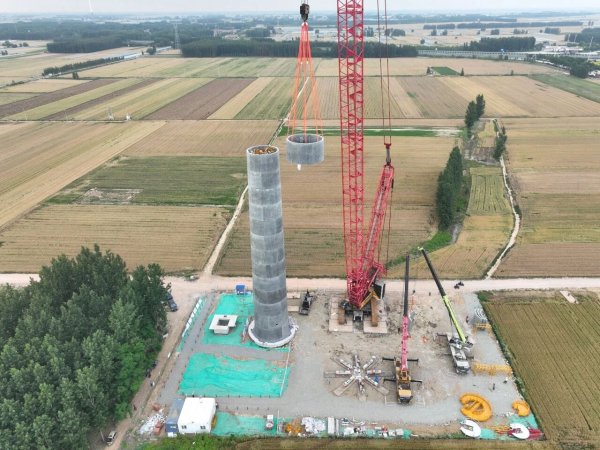

风机首吊,开启建设新阶段
夏庄镇集中式风电二期项目规划装机容量 100 兆瓦,拟安装 16 台风力发电机组,配套建设 35 千伏集电线、升压站等设施,是山东省绿色低碳示范县试点项目。投运后预计年发电量超 2.75 亿千瓦时,可满足约 11 万户居民一年的用电需求。
项目结合风电 “点位分散、流转快速” 特点,采用基坑下人通道、标准化基坑围栏、吊装人车分离通道等措施,提升现场施工安全与组织效率;创新应用机舱传动链分体吊装、单叶片吊装工艺,降低起吊重量和风阻影响,破解复杂地形、大风季节施工等难题。
项目建立 “项目班子 + 网格员 + 技术质量 + 安全” 四岗联合值班机制,全过程旁站监督吊装作业;创新采用 “混塔独立安全绳地面提前系挂” 做法,确保临时作业平台提升期间安全带挂点无空档期,实现安全管理与施工效率双重提升。
本次首吊节点的顺利完成,为后续风机安装、场内线路敷设打下坚实基础,力争早日实现风电项目全容量并网目标。

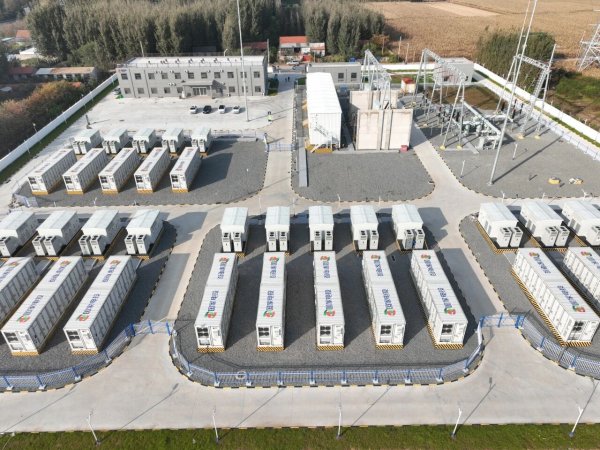

储能建设,助力绿电高效消纳
100MW/200MWh 高密集中式共享储能是山东省能源局新型储能入库优选项目,也是高密市目前容量最大的独立共享储能电站项目。最大功率运行时,2 小时可完成 20 万度电充放调节,单次可满足约 3 万户家庭一天的用电需求,每年可调节电力负荷约 50 万千瓦,有效提升电网调节能力。
面对 81 天有效并网工期,项目聚焦设计、采购、设备排产、关键线路、并网手续五大关键环节,创新采用分层分段施工法工艺,节约项目工期 25 天。
项目应用无人机倾斜摄影技术,攻克储能设施逆向建模难题,实现三维模型生成、变形监测、排水隐患分析一体化管理,为项目全周期数字化管控提供支撑。
项目累计获评发明专利 6 项、国家级 BIM 大赛奖 3 项、山东电力协会质量管理小组活动成果 1 项。并网后保持平稳运行,有效促进高密地区能源结构绿色低碳转型,在储能领域积累全周期管理经验,为公司同类项目施工管理提供有力支撑。 |
